Ejecución Presupuestaria

FICHA TÉCNICA

Definición:
Muestra el valor comprometido presupuestariamente por período y la acumulación mensual.

Fórmula: Gasto corriente + gastos de producción + gasto de capital + gasto de Inversión + gastos financieros

Unidad: Dólares.

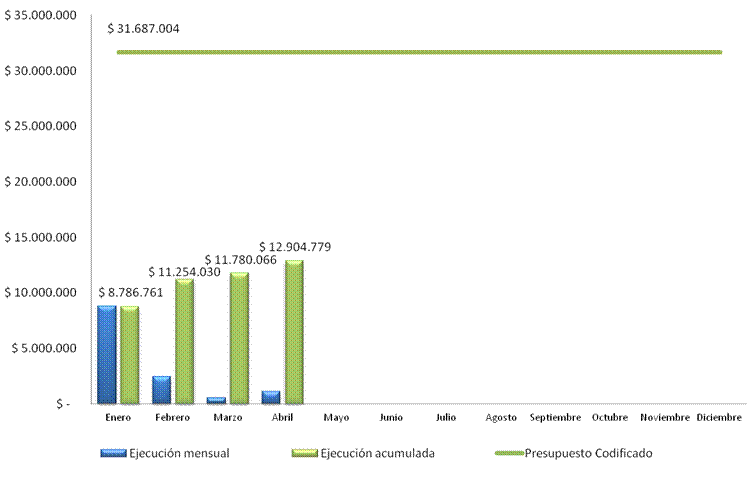

Mes Ejecución mensual Porcentaje de ejecución % Ejecución acumulada Ejecución Acum % Presupuesto Inicial Presupuesto Codificado
Enero  $     8.786.761 28%  $     8.786.761 28%  $  29.142.556  $  31.687.004
Febrero  $     2.467.269 8%  $  11.254.030 36%  $  29.142.556  $  31.687.004
Marzo  $        526.037 2%  $  11.780.066 37%  $  29.142.556  $  31.687.004
Abril  $     1.124.713 4%  $  12.904.779 41%  $  29.142.556  $  31.687.004
Mayo          $  29.142.556  $  31.687.004
Junio          $  29.142.556  $  31.687.004
Julio          $  29.142.556  $  31.687.004
Agosto          $  29.142.556  $  31.687.004
Septiembre          $  29.142.556  $  31.687.004
Octubre          $  29.142.556  $  31.687.004
Noviembre          $  29.142.556  $  31.687.004
Diciembre          $  29.142.556  $  31.687.004
Total  $  12.904.779
