Ejecución Presupuestaria

FICHA TÉCNICA

Definición:
Muestra el valor comprometido presupuestariamente por período y la acumulación mensual.

Fórmula: Gasto corriente + gastos de producción + gasto de capital + gasto de Inversión + gastos financieros

Unidad: Dólares.

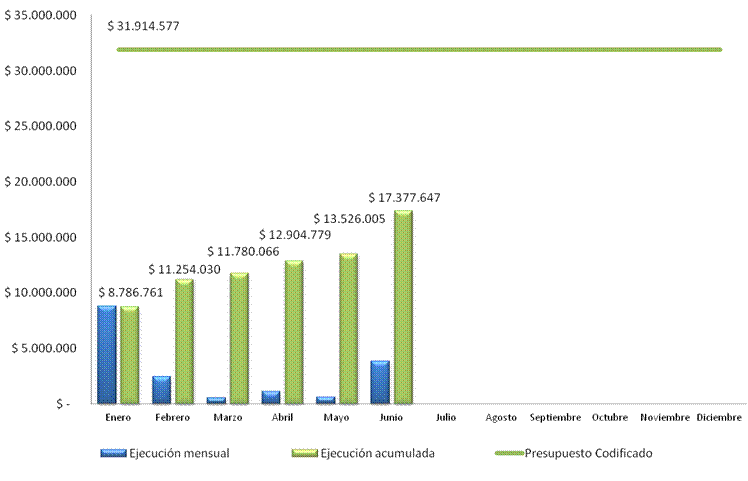

Mes Ejecución mensual Porcentaje de ejecución % Ejecución acumulada Ejecución Acum % Presupuesto Inicial Presupuesto Codificado
Enero  $     8.786.761 28%  $     8.786.761 28%  $  29.142.556  $  31.914.577
Febrero  $     2.467.269 8%  $  11.254.030 35%  $  29.142.556  $  31.914.577
Marzo  $        526.037 2%  $  11.780.066 37%  $  29.142.556  $  31.914.577
Abril  $     1.124.713 4%  $  12.904.779 40%  $  29.142.556  $  31.914.577
Mayo  $        621.226 2%  $  13.526.005 42%  $  29.142.556  $  31.914.577
Junio  $     3.851.642 12%  $  17.377.647 54%  $  29.142.556  $  31.914.577
Julio          $  29.142.556  $  31.914.577
Agosto          $  29.142.556  $  31.914.577
Septiembre          $  29.142.556  $  31.914.577
Octubre          $  29.142.556  $  31.914.577
Noviembre          $  29.142.556  $  31.914.577
Diciembre          $  29.142.556  $  31.914.577
Total  $  17.377.647
