Ejecución Presupuestaria

FICHA TÉCNICA

Definición:
Muestra el valor comprometido presupuestariamente por período y la acumulación mensual.

Fórmula: Gasto corriente + gastos de producción + gasto de capital + gasto de Inversión + gastos financieros

Unidad: Dólares.
Ejecución mensual = 8% Ejecución acumulada = 40%
Interpretación: El codificado se ve modificado en un 17% en relacion a la asignacion inicial debido a las reformas presupuestarias que se han realizado por los convenios que mantiene la EMASEO EP; con la Secretaria de Ambiente,el Fondo ambiental; el Ministerio de Ambiente y el Municipio del Distrito Metropolitano de Quito; de la misma manera los valores que se han convalidado del año 2012.

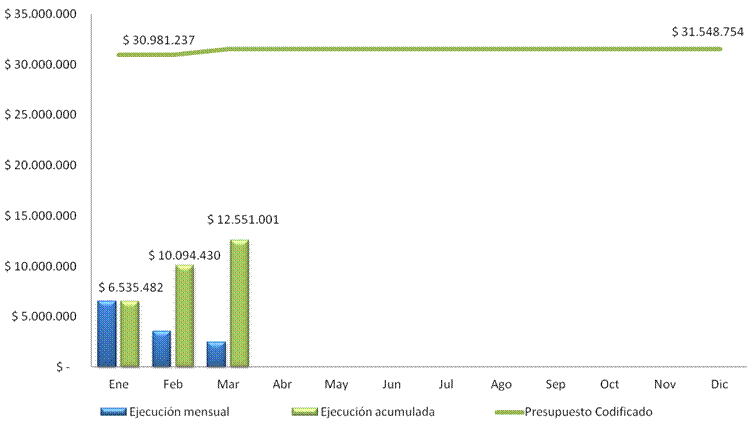

Mes Presupuesto Inicial Presupuesto Codificado Ejecución mensual Porcentaje de ejecución % Ejecución acumulada Ejecución Acum %
Ene  $  27.051.121  $  30.981.237  $     6.535.482 21%  $     6.535.482 21%
Feb  $  27.051.121  $  30.981.237  $     3.558.947 11%  $  10.094.430 33%
Mar  $  27.051.121  $  31.548.754  $     2.456.572 8%  $  12.551.001 40%
Abr  $  27.051.121  $  31.548.754
May  $  27.051.121  $  31.548.754
Jun  $  27.051.121  $  31.548.754
Jul  $  27.051.121  $  31.548.754
Ago  $  27.051.121  $  31.548.754
Sep  $  27.051.121  $  31.548.754
Oct  $  27.051.121  $  31.548.754
Nov  $  27.051.121  $  31.548.754
Dic  $  27.051.121  $  31.548.754
Total      $  12.551.001
